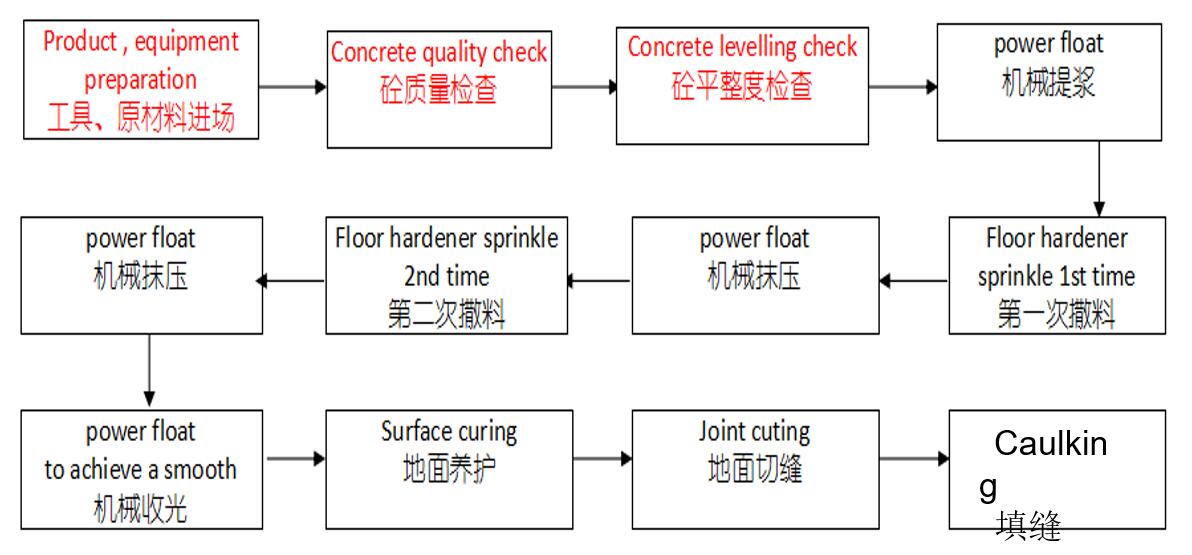

(1)去除浮浆使用加装圆盘的机械镘将混凝土表面的浮浆破坏掉。

(2)撒布材料 - 将规定用量的2/3西卡耐磨材料手工均匀撒布在初凝的混凝土表面,完成第一次材料撒布。待耐磨材料吸收一定水分后,进行加装圆盘的机械镘作业。而后待耐磨材料硬化至一定阶段,进行第二次材料撒布作业(1/3材料)。

²撒布材料投入施工时机,必须掌握混凝土凝结性能,组织人员及时投入硬化剂撒料及后续施工。投人时机过早会造成工作面践踏严重,颜色污染,平整度受损;投入时机过晚会造成硬化剂与混凝土结合不好,造成起皮空鼓,严重时硬化剂无法施工。

²撒布质量要求。硬化剂用量要足量,撒料厚薄一致。撒布方向分明,无遗漏,无堆积,对边角处撒料得当。抛撒时不得对墙面、柱面及其他成品产生污染。

3)圆盘作业 - 待耐磨地面材料吸收下面水分后,再进行至少二次加装圆盘的机械镘作业,机械镘作业应纵横交错进行。

4)刮尺作业-在耐磨材料撒放以后的作业中,每一遍圆盘提浆后安排专业刮尺人员进行精平度的控制,并且多次复测,确保成品地坪的平整度情况。

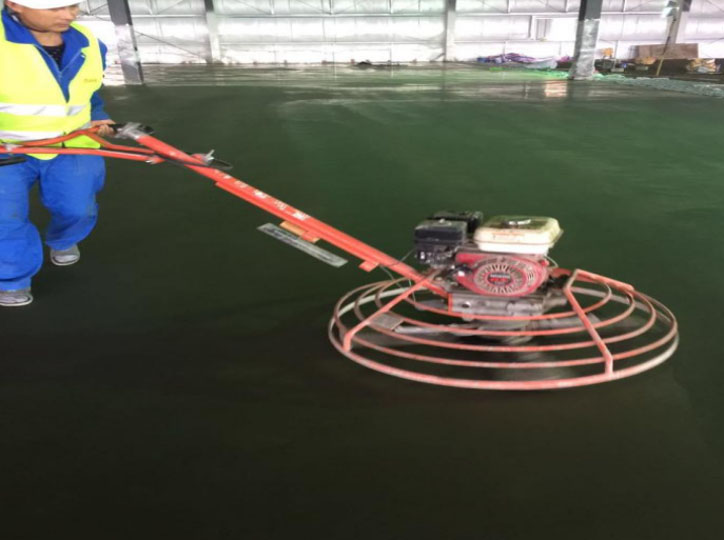

5)表面抹光作业 - 使用双盘驾驶式抹光机最终完成收光。


耐磨地坪注意事项

l确定施工工作量,将规定用量的材料事先准备好,采用人工分两次按照施工顺序纵横交错进行撒布,确保无遗漏、无堆积现象。
l后续机械镘作业过程过程中反复搓毛,保证材料摊铺分布均匀统一,厚度一致,表观无差别;

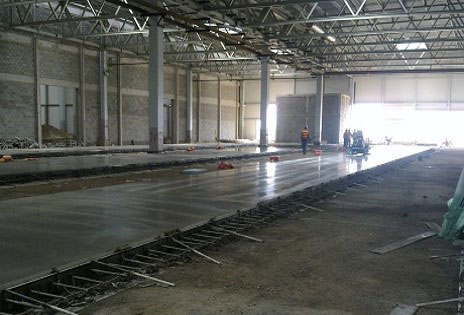

l在耐磨面层压光完成模板拆除后,按照模板位置进行弹线修边,在满足切割条件的情况下及时切割,上述工序应在混凝土浇筑后48小时内完成;

耐磨地坪注意事项

确定施工工作量,将规定用量的材料事先准备好,采用人工分两次按照施工顺序纵横交错进行撒布,确保无遗漏、无堆积现象。
后续机械镘作业过程过程中反复搓毛,保证材料摊铺分布均匀统一,厚度一致,表观无差别;
在耐磨面层压光完成模板拆除后,按照模板位置进行弹线修边,在满足切割条件的情况下及时切割,上述工序应在混凝土浇筑后48小时内完成

切缝、养护

切割工序完成后,采用人工开始大面积撒水覆盖养护膜和土工布,做好养护工作,一般养护周期不少于7天,在这一周内确保地坪表面处于湿润状态
